吉尔吉斯斯坦的主要水电站:它们的建造时间、建造方式以及运行年限

Section image

吉尔吉斯斯坦能源部门估计其总资源潜力为2452亿千瓦时,其中1425亿千瓦时在技术上可开采。然而,目前仅开发了其中10%的潜力。水力发电厂占吉尔吉斯斯坦发电量的绝大部分(90%),其中大部分位于该国南部。该国五座主要水电站位于纳伦河上,装机容量为 2,860 兆瓦——分别是托克托古尔水电站、库尔普赛水电站、塔什库米尔水电站、沙马尔迪赛水电站和乌奇库尔干水电站。

主要问题在于它们都是苏联时期建造的,时间久远。目前,主要且功率最大的几座电站正在利用捐助资金进行现代化改造,以至少略微提升其容量并延长使用寿命。

Kaktus.media汇总了有关水力发电厂的基本信息,水力发电厂为吉尔吉斯斯坦提供了大部分电力。

乌奇库尔干水电站

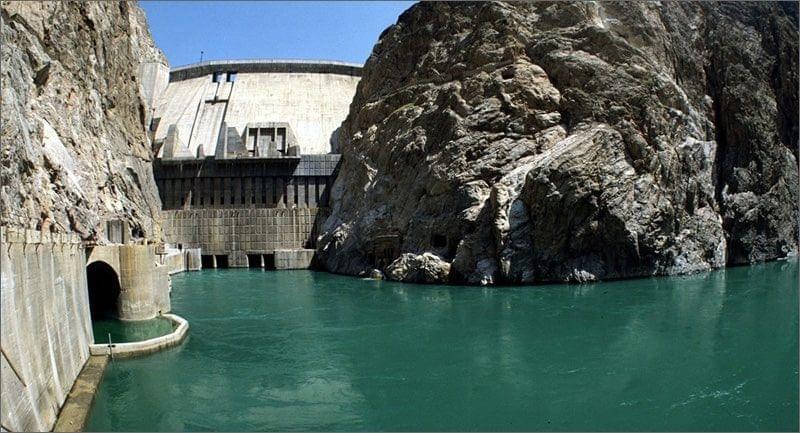

Section image

这是纳伦河上建造的第一座水电站。第一台机组于1961年12月30日投产。这一天被认为是乌奇库尔干水电站的“生日”。1964年6月,国家委员会验收该电站投入运行。乌奇库尔干水电站是纳伦梯级水电站中最早建成的电站,也是该梯级水电站的最后一站。它的建设为纳伦河上后续电站的建设奠定了基础。该电站装机容量为180兆瓦,年均发电量为8.2亿千瓦时。

该电站的重建工作自去年以来一直在进行中。这是自建成以来首次进行此类改造。重建完成后,每台水轮机组的装机容量将增加9兆瓦,使水电站的总装机容量达到216兆瓦。该项目计划于今年完工。总成本预计为1.6亿美元,其中包括来自亚洲开发银行和欧亚开发银行的赠款和贷款。

托克托古尔高压

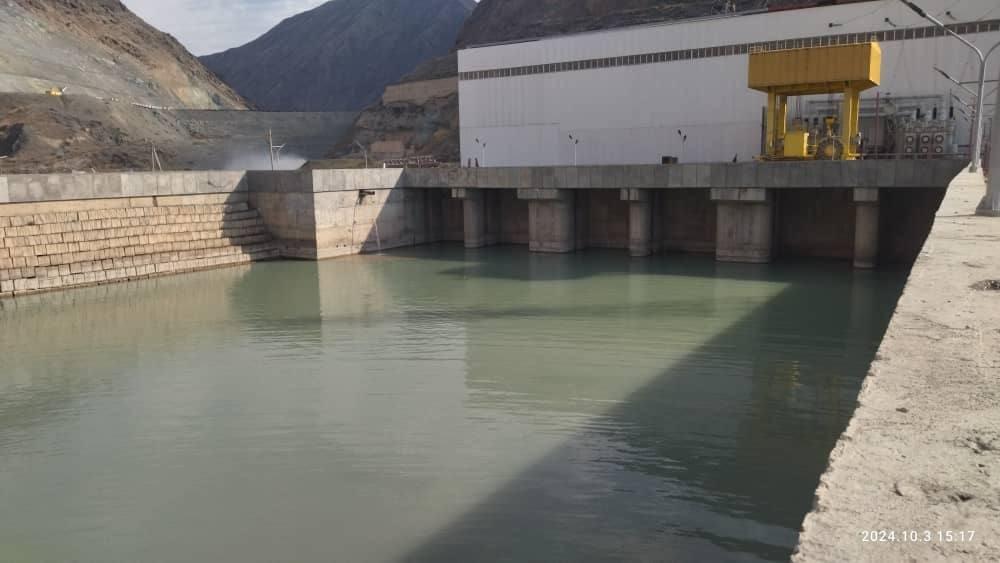

Section image

托克托古尔水电站是吉尔吉斯斯坦能源系统的旗舰,也是我国最强大的发电厂,总装机容量为 1320 兆瓦,年均发电量为 55-60 亿千瓦时。

托克托古尔水电站于 1962 年开始建设,1975 年投入使用。该电站具有不寻常的设计特点,例如向下游末端弯曲的重力混凝土大坝和采用双排布置水力发电机组的涡轮机房。自2017年以来,托克托古尔水电站一直在进行改造和现代化升级工作。计划逐步更换全部四台机组。这项工程预计将使电站的使用寿命延长30至40年,并提高其发电能力。该项目由亚洲开发银行和欧亚开发银行提供资金。改造工程和发电能力提升至1440兆瓦的计划于2025年11月完成。

库尔普赛水电站

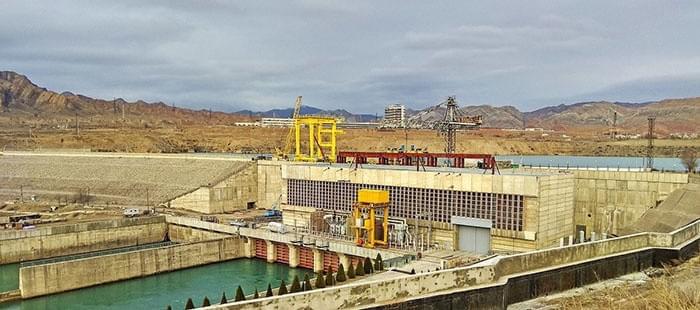

Section image

这是该国第二大水电站。库尔普赛水电站的建设始于1975年,当时上游的托克托古尔水电站的工程进展停滞。纳伦河于1985年筑坝。该电站的第一台机组于1981年2月21日投入运行,第二台于1981年12月19日投入运行,第三台于1982年4月15日投入运行,第四台于1982年11月4日投入运行。该电站拥有四台水力发电机组,每台机组装机容量为200兆瓦。电站总装机容量为800兆瓦,年均发电量为26.3亿千瓦时。目前没有进行大规模的改造或修复工程。

塔什库米尔水电站

Section image

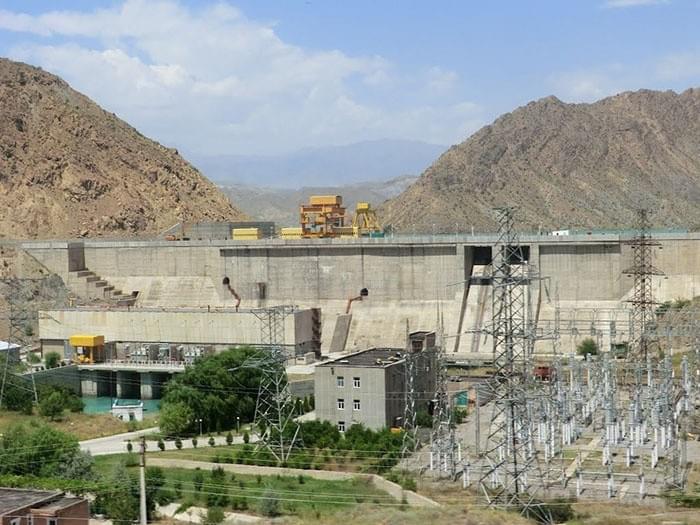

塔什库米尔水电站位于纳伦河上,地处努肯区和阿克西区交界处,距库尔普赛水电站下游18.5公里。电站坐落于一条狭窄的山谷中,河床宽度为50-80米。

该水电站的建设始于1981年,当时库尔普赛水电站正在建设中。1985年,纳伦河上筑坝。第一台机组于1985年12月22日投入运行,第二台机组于1986年8月30日投入运行,第三台机组于1987年9月30日投入运行。2001年,塔什库梅尔水电站达到450兆瓦的设计装机容量。2017年,国家验收委员会验收塔什库梅尔水电站投入运行。该电厂装机容量为450兆瓦,年均发电量为16亿千瓦时。今年,塔什库米尔水电站的三台水力发电机组正在进行大修和例行维修。

沙马尔迪赛斯卡娅高压水电站

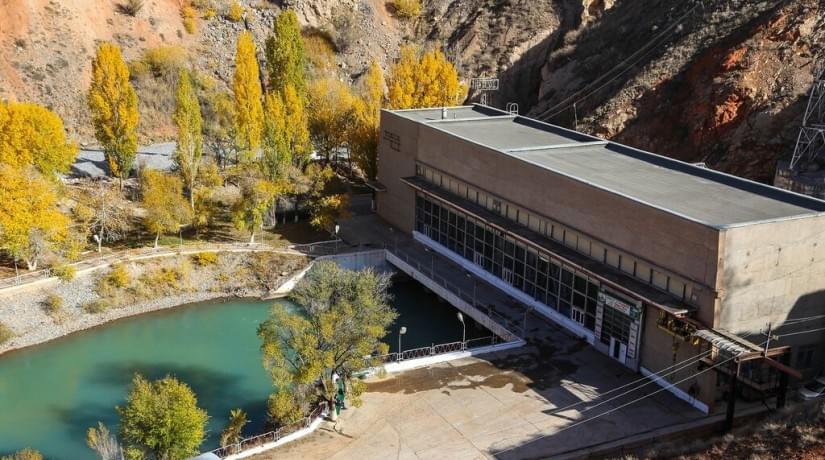

Section image

沙马尔德赛水电站建于纳伦河上,位于塔什库米尔水电站下游14公里处。该电站于1986年2月开工建设,当时塔什库米尔水电站的建设已接近尾声。电站第一台机组于1992年7月1日投入运行,第二台于1994年2月12日投入运行,第三台于1995年12月30日投入运行。该电站直到2002年才达到450兆瓦的设计容量。2018年,一台标准龙门起重机安装完毕,取代了之前用于移动电站大门的临时起重设备。官方数据显示,该电站的建设尚未完成。

该电站设计容量为 240 兆瓦,年均发电量为 9 亿千瓦时。

卡姆巴尔阿塔二期水力发电厂

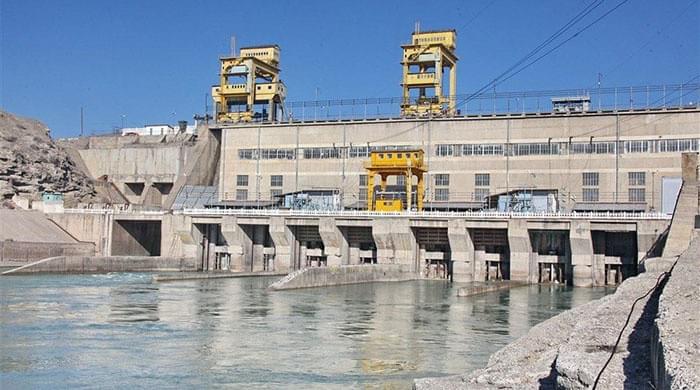

Section image

坎巴尔-阿塔水电站二期工程原计划是坎巴尔-阿塔梯级水电站的一部分,于1986年开工建设。苏联解体后,工程建设几乎完全停滞。直到2008年,在共和国自有资金的支持下,坎巴尔-阿塔水电站二期工程才得以全面复工。坎巴尔-阿塔水电站二期工程一号机组于2010年11月27日投产,装机容量为120兆瓦。该电站共有三台机组,设计装机容量为360兆瓦,每台机​​组装机容量为120兆瓦。电站二号机组的安装工程计划于2029年完成。

阿特巴申斯卡娅水电站

Section image

阿特巴什水电站位于纳伦河的一条支流上,海拔2000米。截至2023年底,其装机容量符合设计规范,为45.6兆瓦。截至2020年底,该电厂安装了四台装机容量均为10兆瓦的水力发电机组,年均发电量为1.3亿至1.6亿千瓦时。作为阿特巴什水电站改造项目的一部分,所有四台机组(每台装机容量为11.44兆瓦)均在2020年至2022年间完成更换。

该水电站于 1964 年开始建设。阿特巴什河于 1965 年 11 月筑坝,电站所有水力发电机组于 1970 年 12 月投入使用。
